Hệ thống tiếp địa đóng vai trò cực kỳ quan trọng trong việc đảm bảo an toàn cho thiết bị điện, con người và hạn chế rủi ro do sét gây ra. Bài viết này sẽ hướng dẫn chi tiết cách lắp đặt cọc tiếp địa đúng chuẩn, an toàn và hiệu quả.

Tại Sao Cần Lắp Đặt Cọc Tiếp Địa?

Cọc tiếp địa giúc truyền điện an toàn từ thiết bị điện xuống đất, giảm thiểu nguy cơ chênh áp, rò điện, và đồng thời bảo vệ người sử dụng khỏi nguy hiểm.

Các Loại Cọc Tiếp Địa Phổ Biến

  • Cọc đồng nguyên chất: Dẫn điện tốt, độ bền cao nhưng chi phí đắt.
  • Cọc thép mạ đồng: Chi phí hợp lý, độ bền đáng tin cậy.
  • Cọc thép mạ kẽm: Rẻ, nhưng dễ bị oxy hóa nhanh.

Chuẩn Bị Trước Khi Lắp Đặt

Xác Định Vị Trí Lắp Đặt

Xác định vị trí lắp đặt là bước quan trọng đầu tiên trong quá trình thi công hệ thống tiếp địa. Để đảm bảo hiệu quả thoát sét và an toàn điện, bạn cần lưu ý các điểm sau:

Nguyên tắc chọn vị trí lắp đặt cọc tiếp địa:

  • Đất tơi xốp, ẩm ướt: Ưu tiên khu vực đất ẩm vì có điện trở suất thấp, giúp tăng khả năng truyền dòng điện xuống đất.
  • Tránh nền bê tông hoặc đá cứng: Những vị trí này khiến việc đóng cọc khó khăn và giảm hiệu quả tiếp địa.
  • Gần khu vực cần bảo vệ: Càng gần thiết bị, tủ điện, cột thu sét… thì chiều dài dây dẫn càng ngắn → điện trở tiếp địa càng thấp.
  • Tránh đường ống nước, dây điện ngầm: Đảm bảo không gây hư hại đến hệ thống ngầm có sẵn.

Gợi ý cụ thể:

  • Với nhà ở dân dụng: chọn phía sau vườn, khu đất trống sát chân nhà.
  • Với nhà xưởng, trạm biến áp: chọn vị trí cách tường từ 0,5–1m, không cản trở lối đi hoặc phương tiện.
Xác định vị trí lắp đặt bãi tiếp địa
Xác định vị trí lắp đặt bãi tiếp địa

Chuẩn Bị Dụng Cụ Và Vật Liệu

Việc chuẩn bị đầy đủ dụng cụ và vật liệu trước khi thi công sẽ giúp quá trình lắp đặt cọc tiếp địa diễn ra nhanh chóng, chính xác và đảm bảo kỹ thuật.

Danh sách vật tư cần thiết:

    • Cọc tiếp địa: Thép mạ đồng, dài 1.5m – 3m, đường kính 14.2mm hoặc 17.2mm tùy thiết kế.

    • Dây tiếp địa: Dây đồng trần hoặc mạ đồng, tiết diện phổ biến 25mm² – 50mm².

    • Kẹp nối cọc – dây: Kẹp đồng, kẹp mạ đồng hoặc khuôn hàn hóa nhiệt.

    • Hộp kiểm tra điện trở đất (tùy chọn): Gắn phía trên để kiểm tra sau này.

    • Vật tư phụ: Keo cách điện, bọc bảo vệ mối nối (nếu cần).

Dụng cụ thi công cần chuẩn bị:

    • Búa tay hoặc búa máy: Để đóng cọc xuống đất.

    • Máy đo điện trở đất: Kiểm tra sau khi thi công, yêu cầu <10 ohm.

    • Xẻng, cuốc, dụng cụ đào đất: Tạo hố chôn hoặc rãnh tiếp địa.

    • Găng tay bảo hộ, kính bảo hộ: Đảm bảo an toàn khi thao tác.

Chuận bị dụng cụ,vật liệu

Các Bước Lắp Đặt Cọc Tiếp Địa

⛏️ Bước 1: Đào Hố Tiếp Địa

Việc đào rãnh hoặc hố là bước đầu tiên để chôn cọc và đi dây tiếp địa. Cách đào phụ thuộc vào loại hệ thống tiếp địa bạn đang triển khai.

✅ 1. Chọn hình thức thi công:

  • Hố tiếp địa (đóng cọc thẳng đứng):

    • Phù hợp với không gian nhỏ, nhà ở dân dụng.

    • Kích thước gợi ý: sâu từ 0.8m – 1.2m, đường kính 20–30cm.

  • Rãnh tiếp địa (đi dây nằm ngang):

    • Áp dụng trong hệ thống chống sét lan truyền, trạm điện.

    • Đào rãnh sâu 50–70cm, rộng 30–40cm, độ dài tùy số lượng cọc và độ kháng đất cần đạt.

🪨 2. Lưu ý khi đào:

  • Không xâm phạm nền móng hoặc hệ thống ngầm (nước, gas, điện…)

  • Đất sau khi đào giữ lại để lấp lại sau thi công.

  • Nếu đất khô cứng, có thể dùng máy khoan đất hoặc tưới ẩm trước khi đào.

đào hố tiếp địa

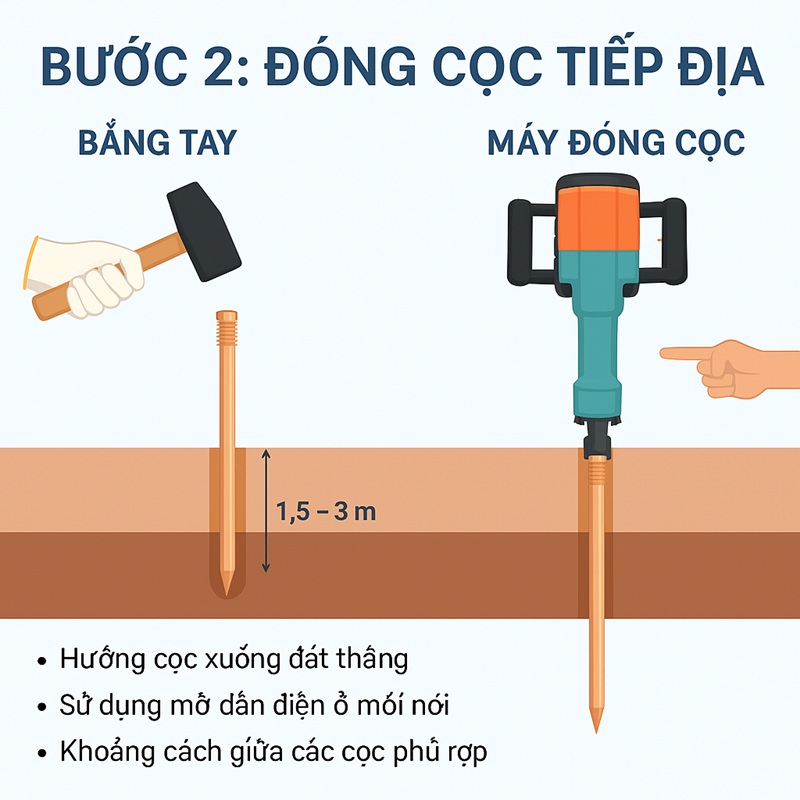

🔨 Bước 2: Đóng Cọc Tiếp Địa

Đóng cọc tiếp địa đúng kỹ thuật là yếu tố quyết định hiệu quả dẫn điện và độ bền lâu dài của toàn hệ thống.

✅ 1. Lưu ý trước khi đóng cọc:

  • Kiểm tra độ thẳng của cọc: Tránh cong vênh làm ảnh hưởng đến hiệu quả dẫn điện.

  • Bôi mỡ dẫn điện (nếu có) tại phần ren hoặc đầu nối để tăng tiếp xúc và giảm ăn mòn.

🔧 2. Phương pháp đóng cọc:

  • Bằng tay:

    • Sử dụng búa tạ để đóng từ từ, tránh làm hỏng ren đầu cọc.

    • Phù hợp với đất mềm, số lượng cọc ít.

  • Bằng búa rung chuyên dụng hoặc máy đóng cọc:

    • Hiệu quả với đất cứng, công trình quy mô lớn.

    • Tiết kiệm thời gian, đảm bảo độ sâu kỹ thuật.

📏 3. Độ sâu yêu cầu:

  • Đóng toàn bộ chiều dài cọc vào đất, thông thường từ 1.5m đến 3m.

  • Cọc cần xuyên xuống lớp đất ẩm, không để lộ đầu cọc trên mặt đất (nếu không có hộp kiểm tra).

⚠️ 4. Lưu ý khi đóng nhiều cọc:

  • Khoảng cách giữa các cọc nên lớn hơn chiều dài cọc (ví dụ: cọc 2m → cách nhau ≥ 2m).

  • Kết nối bằng dây đồng trần để tạo thành hệ thống nối đất hiệu quả.

🔗 Bước 3: Nối Dây Tiếp Địa

Việc nối dây tiếp địa đúng kỹ thuật không chỉ đảm bảo tính dẫn điện hiệu quả mà còn giúp hệ thống tiếp địa bền vững, ổn định trong thời gian dài.

✅ 1. Lựa chọn dây tiếp địa phù hợp:

  • Loại dây phổ biến: Dây đồng trần, dây đồng bện, dây mạ đồng (phù hợp theo thiết kế).

  • Tiết diện dây:

    • Dân dụng: 16mm² – 35mm²

    • Công nghiệp: 50mm² – 95mm²

  • Yêu cầu: Dây phải đảm bảo tiết diện đều, không bị oxy hóa, không đứt gãy.

🔩 2. Cách nối dây với cọc:

Có 2 phương pháp chính:

a. Dùng kẹp tiếp địa:

  • Sử dụng kẹp đồng hoặc kẹp mạ đồng chuyên dụng.

  • Siết chặt bằng tua vít hoặc cờ lê, đảm bảo tiếp xúc chắc chắn.

  • Không nên dùng dây đồng xoắn hoặc buộc thủ công (thiếu ổn định).

b. Hàn hóa nhiệt (Exothermic welding):

  • Tạo liên kết vĩnh viễn, dẫn điện tốt hơn, chống ăn mòn.

  • Dùng khuôn hàn và bột hàn đồng chuyên dụng.

  • Thường áp dụng trong các hệ thống chống sét lớn hoặc công nghiệp nặng.

⚠️ 3. Lưu ý kỹ thuật:

  • Mối nối không được nằm nơi ẩm thấp, ngập nước.

  • Sau khi nối xong nên bọc keo cách điện hoặc đặt trong hộp kiểm tra tiếp địa (nếu có).

  • Nối càng gọn, càng chắc → điện trở tiếp xúc càng thấp.

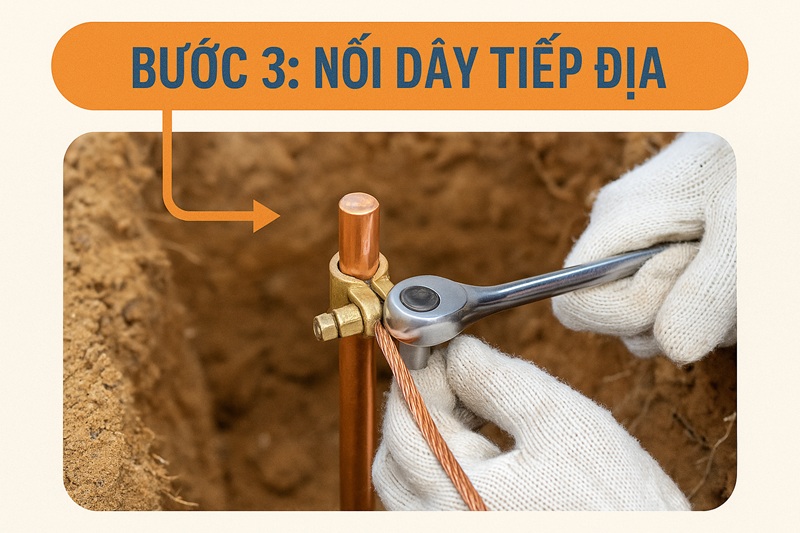

nối tiếp địa
nối tiếp địa

✅ Bước 4: Kiểm Tra Và Hoàn Thiện

Đây là bước quan trọng cuối cùng nhằm đảm bảo toàn bộ hệ thống tiếp địa được thi công đúng kỹ thuật, có khả năng dẫn sét hiệu quả và an toàn khi vận hành.

📏 1. Đo điện trở đất

  • Dụng cụ: Máy đo điện trở đất chuyên dụng (Earth Tester).

  • Chỉ số đạt chuẩn:

    • Hệ thống chống sét: < 10 Ohm

    • Thiết bị điện công nghiệp quan trọng: < 5 Ohm

    • Tiêu chuẩn lý tưởng: ≤ 1 Ohm

  • Cách đo:

    • Cắm 3 cọc đo phụ theo sơ đồ 3 cực (cọc P, cọc C).

    • Tiến hành đo nhiều lần để lấy giá trị trung bình chính xác.

🛠️ 2. Kiểm tra toàn bộ kết nối

  • Siết chặt lại các kẹp, ốc nối nếu bị lỏng.

  • Kiểm tra độ chắc chắn của dây và đầu cọc.

  • Đảm bảo không có vết gỉ, bong mối hàn, dây lỏng.

🧱 3. Hoàn thiện và bảo vệ mối nối

    • Lắp hộp kiểm tra tiếp địa nếu đầu cọc được chừa lại trên mặt đất (dễ bảo trì).

    • Bọc keo cách điện tại mối nối ngoài trời, tránh ngập nước.

    • Lấp đất lại đầy đủ, nén chặt tránh lún, đảm bảo tính thẩm mỹ và an toàn.

Đo điện trở
Đo điện trở

Lưu Ý Khi Lắp Đặt Cọc Tiếp Địa

Bên cạnh việc thực hiện đúng kỹ thuật, người thi công cần tuân thủ một số lưu ý quan trọng để đảm bảo hệ thống tiếp địa hoạt động bền vững và đúng tiêu chuẩn.

✅ 1. Vị trí lắp đặt:

  • Tránh lắp quá gần đường ống nước, dây điện ngầm, công trình bê tông hóa.

  • Ưu tiên đất tơi xốp, ẩm ướt – giúp giảm điện trở đất.

✅ 2. Khoảng cách giữa các cọc:

  • Khi dùng nhiều cọc nối đất, khoảng cách tối thiểu giữa các cọc là 1–2 lần chiều dài cọc (VD: cọc 2m → cách ≥2m).

  • Tránh đặt quá gần nhau khiến vùng tiếp địa bị chồng lấn, giảm hiệu quả.

✅ 3. Chất lượng vật tư:

  • Chỉ sử dụng cọc, dây, kẹp chính hãng.

  • Không dùng dây đồng vụn, dây xoắn tay thủ công, dễ chập điện và rỉ sét.

✅ 4. Điều kiện thời tiết thi công:

  • Hạn chế thi công trong lúc mưa lớn, đất nhão gây khó khăn khi đóng cọc.

  • Nếu đất khô cứng, nên tưới nước làm mềm trước khi thi công.

✅ 5. Bảo dưỡng định kỳ:

  • Đo lại điện trở đất 6–12 tháng/lần.

  • Kiểm tra mối nối, dây, cọc định kỳ để phát hiện sớm các hư hỏng.

Kết Luận

Việc lắp đặt cọc tiếp địa không chỉ đơn thuần là yêu cầu kỹ thuật, mà là yếu tố then chốt bảo vệ tính mạng, thiết bị và con người. Làm đúng, đủ và bảo trì tốt là chiếm 90% an toàn cho cả hệ thống.
